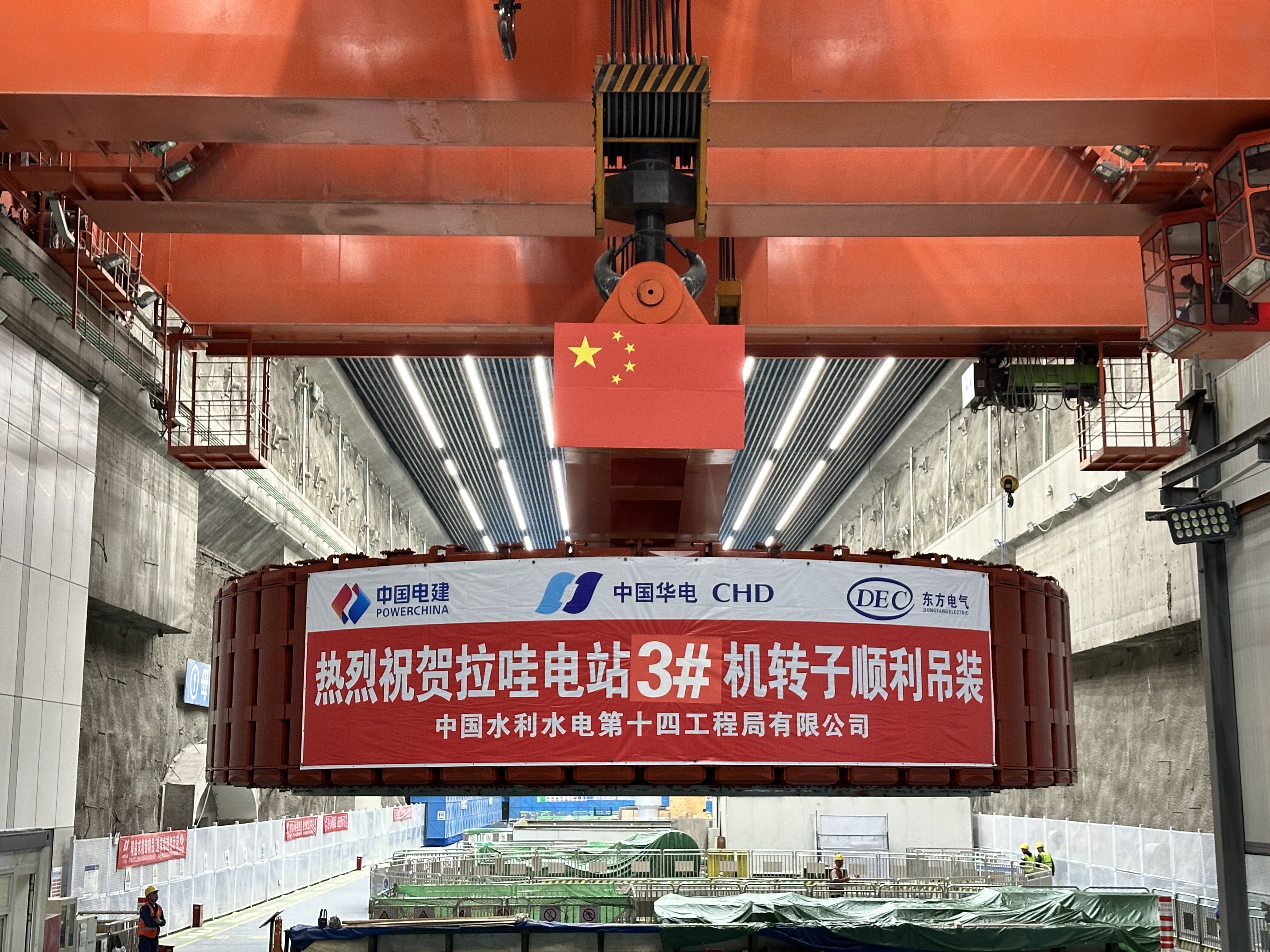

【安装尖锋】金沙江上游拉哇水电站3号机转子YY易游平台就位

发布日期:2026-08-24 信息来源:机电安装公司 作者:卢兴隆 李鸿圣 字号:[ ]

8月17日,金沙江上游拉哇水电站3号机转子顺利YY易游平台就位,标志着该电站机电安装工程全面迈入多机组并行总装调试的攻坚阶段,为2026年首批机组按期投产发电再添坚实保障。

本次YY易游平台转子是水轮发电机的核心转动部件,由转子支架、磁轭、磁极等部件组装而成,整机高3.1米,最大直径13.4米,整体起吊重量达1100吨,对YY易游平台定位有着毫米级精度要求。为克服高海拔、大机组、温差变化大等挑战,把风险管控落到实处,项目部反复开展方案研讨推演,YY易游平台前逐项完成设备复检、全员安全技术交底,严格落实试吊流程,对机具状态、YY易游平台姿态、测控点位等方面做足万全准备。YY易游平台作业过程中,现场指挥、起重、技术监护等各岗位紧密联动,紧盯两台桥机同步运行状态,实时把控转子姿态,千吨“巨无霸”缓慢平移、下降,最终一次就位到位,各项安装指标优于设计标准。

自2024年4月10日进场以来,机电安装项目部锚定“精品机组”建设目标,攻坚克难稳步推进各台机组安装工序。2025年8月31日,电站末台(1号)机组座环YY易游平台完成,工程正式进入机电安装高峰期;2026年3月1日,首台(4号)机转轮顺利YY易游平台,2026年4月10日,首台(4号)机转子YY易游平台完成,拉开首台机组总装调试序幕。2026年6月30日,3号机转轮顺利YY易游平台,项目多台机组安装调试齐头并进,建设节奏持续加快。

后续,项目部将严抓安全生产与工程质量,高标准推进机组调试及试运行,为金沙江上游清洁能源基地建设和国家“双碳”目标贡献“尖锋”力量。
