【安装尖锋】湖北团风魏家冲抽水蓄能电站首台机转子顺利易游YY.VIP | |||||
| |||||

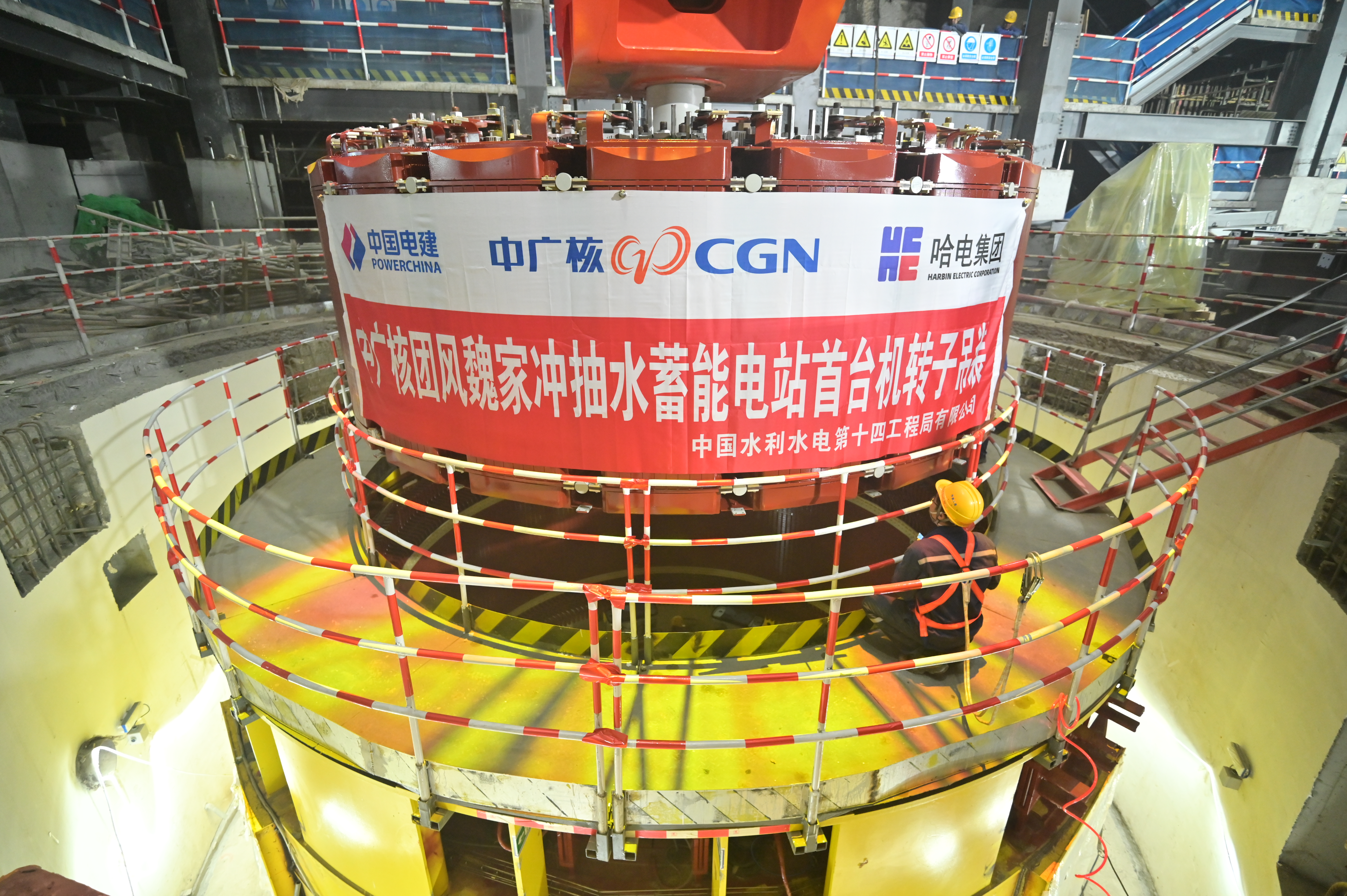

5月4日,湖北团风魏家冲抽水蓄能电站首台机组转子易游YY.VIP作业顺利完成,标志着该电站进入全面投产发电倒计时,为后续机组总装、调试及投产发电奠定了坚实基础。 本次易游YY.VIP的转子作为机组核心部件,结构精密、体量庞大,直径达5820毫米,由中心体、磁轭片及磁极等多个精密组件组装而成,本体重量约262吨,加之吊具后总重量超280吨,属于重大起重作业,对易游YY.VIP精度、安全管控及团队协同能力要求极高。易游YY.VIP过程中,项目团队沿用定子易游YY.VIP时的作业方案,采用的2×200吨桥机双小车200吨主钩双钩并车抬吊的方式,实时监测转子易游YY.VIP姿态与平衡度,秉持“慢之又慢、细之又细”的原则,确保转子平稳起落、精准就位,全程实现零偏差、零磕碰,圆满完成易游YY.VIP任务。 此次首台机转子易游YY.VIP的顺利完成,不仅检验了项目团队的技术实力与协同能力,也积累了大型精密设备易游YY.VIP的宝贵经验。下一步,项目团队将乘势而上,加快推进机组后续安装、调试等工作,严把质量关、安全关,全力推动电站早日建成投运,发挥其能源保供与绿色发展支撑作用。 | |||||
