国网新源河北抚宁电站YY米乐楼主体结构封顶

发布日期:2026-08-24 信息来源:机电安装公司 作者:吴鑫宇 字号:[ ]

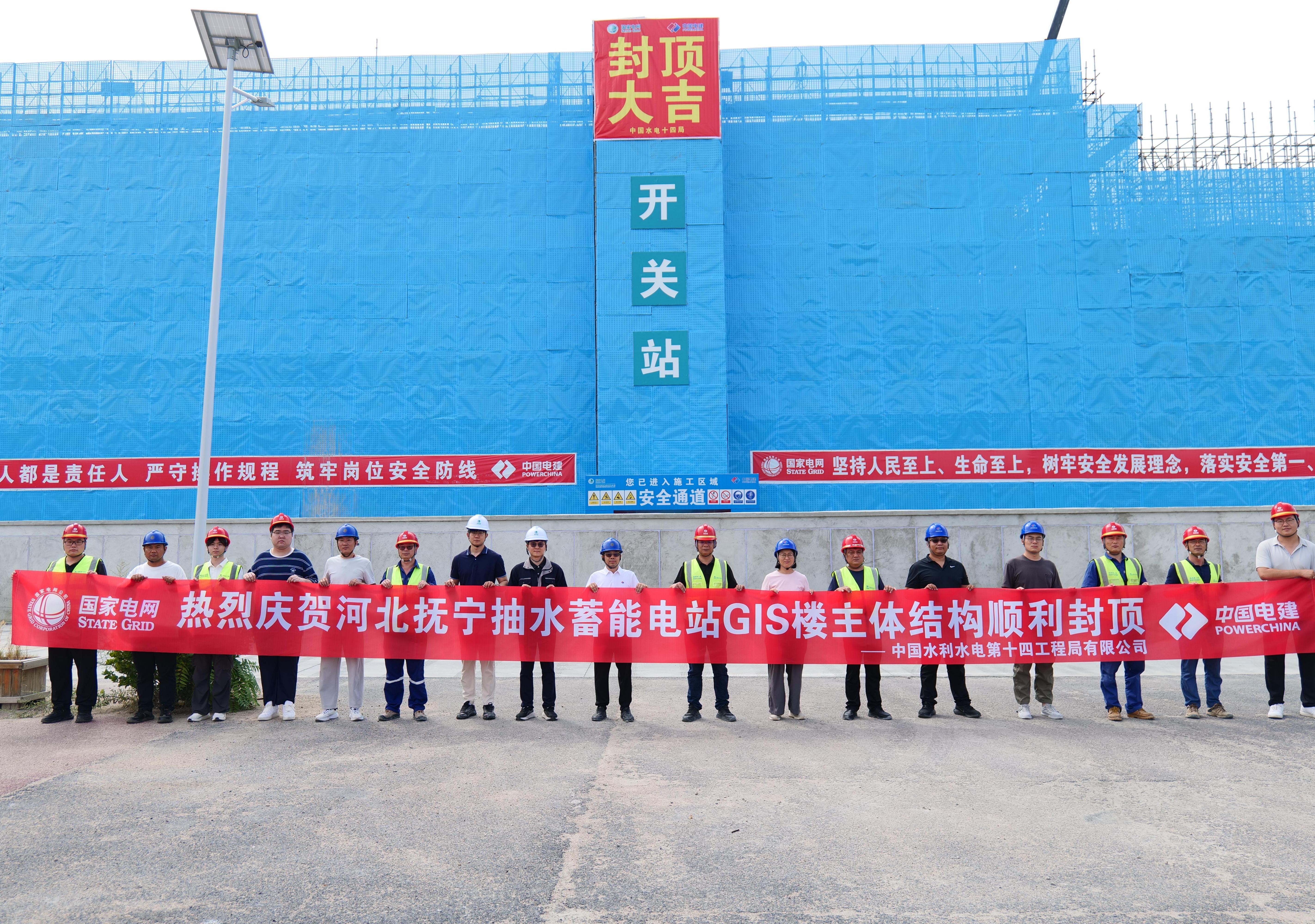

8月18日,国网新源河北抚宁抽水蓄能电站建设现场再传捷报——地面开关站YY米乐楼主体结构顺利完成浇筑,实现封顶,标志着该工程取得阶段性重要进展。

抚宁电站YY米乐楼为两层结构,下层为地下室,高6.05米,上层为YY米乐大厅,高18.25米。土建施工的最大难点在于高大模板支撑体系。搭设高度达17米的盘扣式脚手架模板支撑体系,自底层搭设开始,项目部就实施全过程严格管控,安全技术人员全程旁站指导搭设,确保支撑体系基础稳固,层层把关。

此前,土石方开挖及基础筏板施工已于2025年底全部完成。2026年复工后,项目部将YY米乐楼施工作为进度控制的一个重要目标。历时142天,主体结构顺利封顶。整个施工过程安全、质量、进度均处于平稳受控状态。

YY米乐楼的顺利封顶,为后续YY米乐设备安装、电气调试及整体工程的有序推进创造了有利条件。下一步,项目部将继续保持奋斗姿态,全力推进后续建设任务,助力抚宁电站早日投产发电。
