YY易游注册抽水蓄能电站隧洞TBM项目部掘进里程突破4000米

发布日期:2026-08-26 信息来源:轨道工程公司 作者:余浩然 字号:[ ]

8月24日,YY易游注册抽水蓄能电站隧洞TBM项目部“YY易游注册号”累计掘进里程突破4000米,标志着项目在复杂地质条件下的掘进作业取得阶段性进展,为后续隧道贯通筑牢了坚实基础。

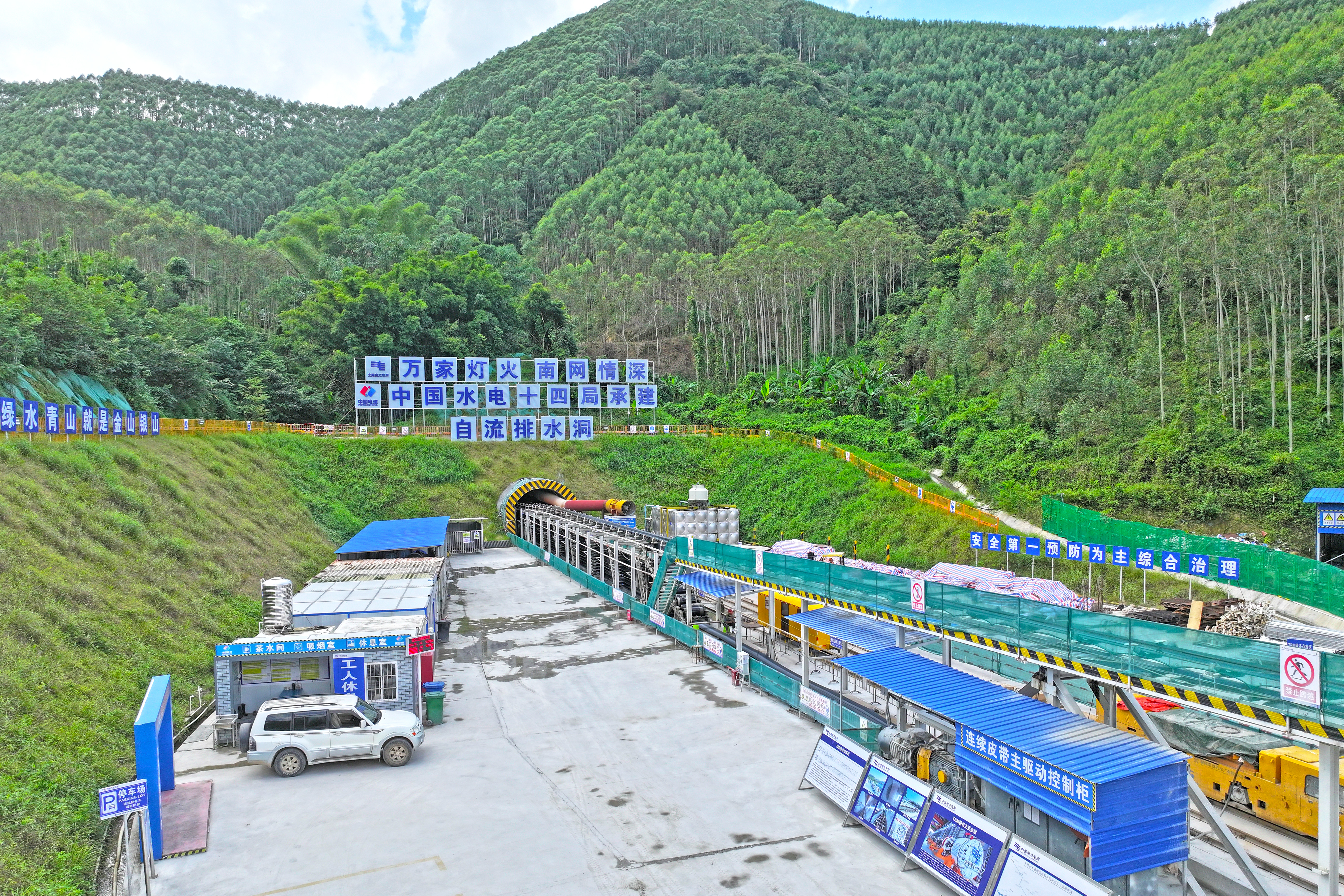

YY易游注册抽蓄电站自流排水洞全长5.7公里,洞径3.53米,沿线地质条件复杂,围岩等级波动较大,分布多处断层破碎带,对TBM连续掘进造成较大挑战。针对该工程特性,项目专门定制了“YY易游注册号”敞开式TBM,设备具备超小半径灵活转弯、高效破岩性能,同时搭载整机长距离后退、盲洞快速拆机、掘进快速支护等创新技术,为隧洞施工提供设备支撑。

掘进至1900米时,掌子面遇断层破碎带,围岩自稳能力明显变差,现场出现围岩掉块、涌水等情况。项目部立即分析现场情况,启动专项应急预案,组织技术、安全、掘进班组根据围岩实际调整施工方案,针对性调整钢拱架、喷射混凝土等支护参数,加强初期支护。施工中坚持“短进尺、强支护、勤监测”原则,开挖一段、支护一段,实时关注围岩变形数据,做到风险早发现、早预警、早处置。同时,全过程安排专人现场盯控,落实各岗位安全责任,把好每道工序质量关,最终安全通过1700米断层破碎带区段。

后续,项目部将稳步推进剩余区段的施工任务,保障项目按期完工,助力YY易游注册抽蓄电站建成投产。
