【安装尖锋】天台抽蓄电站4号YY易游注册实现“三连捷”

发布日期:2026-05-27 信息来源:机电安装公司 作者:向珂沁 字号:[ ]

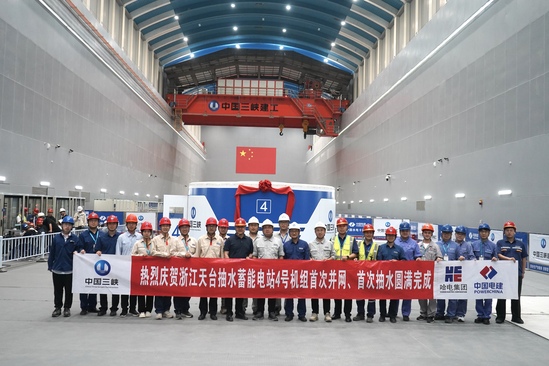

5月19日19点33分,公司承建的天台抽水蓄能电站4号YY易游注册首次并网发电成功;5月20日1点40分,YY易游注册首次抽水启动成功;5月21日17点04分,顺利完成100%甩负荷试验。至此,4号YY易游注册在发电、抽水及极端工况转换下的综合性能调试全面完成。

试验数据显示:首次并网时,YY易游注册平稳升至额定转速500转/分,YY易游注册带50兆瓦负荷,进行发变组保护带负荷校验,数据均满足要求;首次抽水工况下,YY易游注册一次抽水成功,抽水功率达475兆瓦;100%甩负荷试验中,YY易游注册从满负荷425兆瓦瞬时甩去全部负荷,蜗壳压力最大上升率26.49%,转速最大上升率31.19%,各项指标均符合设计要求。

目前,天台抽蓄电站建设处于最后冲刺阶段。项目部将以更加严谨细致的态度及更加扎实的工作作风,稳步推进后续带负荷试验。
