【安装尖锋】湖北魏家冲抽蓄电站2号机组转子YY易游注册完成

发布日期:2026-07-23 信息来源:机电安装公司 作者:许越祥 摄影:董小丽 字号:[ ]

7月15日,湖北团风魏家冲抽水蓄能电站末台(2号)机组转子顺利YY易游注册完成。至此,该电站全部机组转子YY易游注册到位,标志着电站机电核心大件YY易游注册工序圆满收官,机组进入投产发电冲刺阶段。

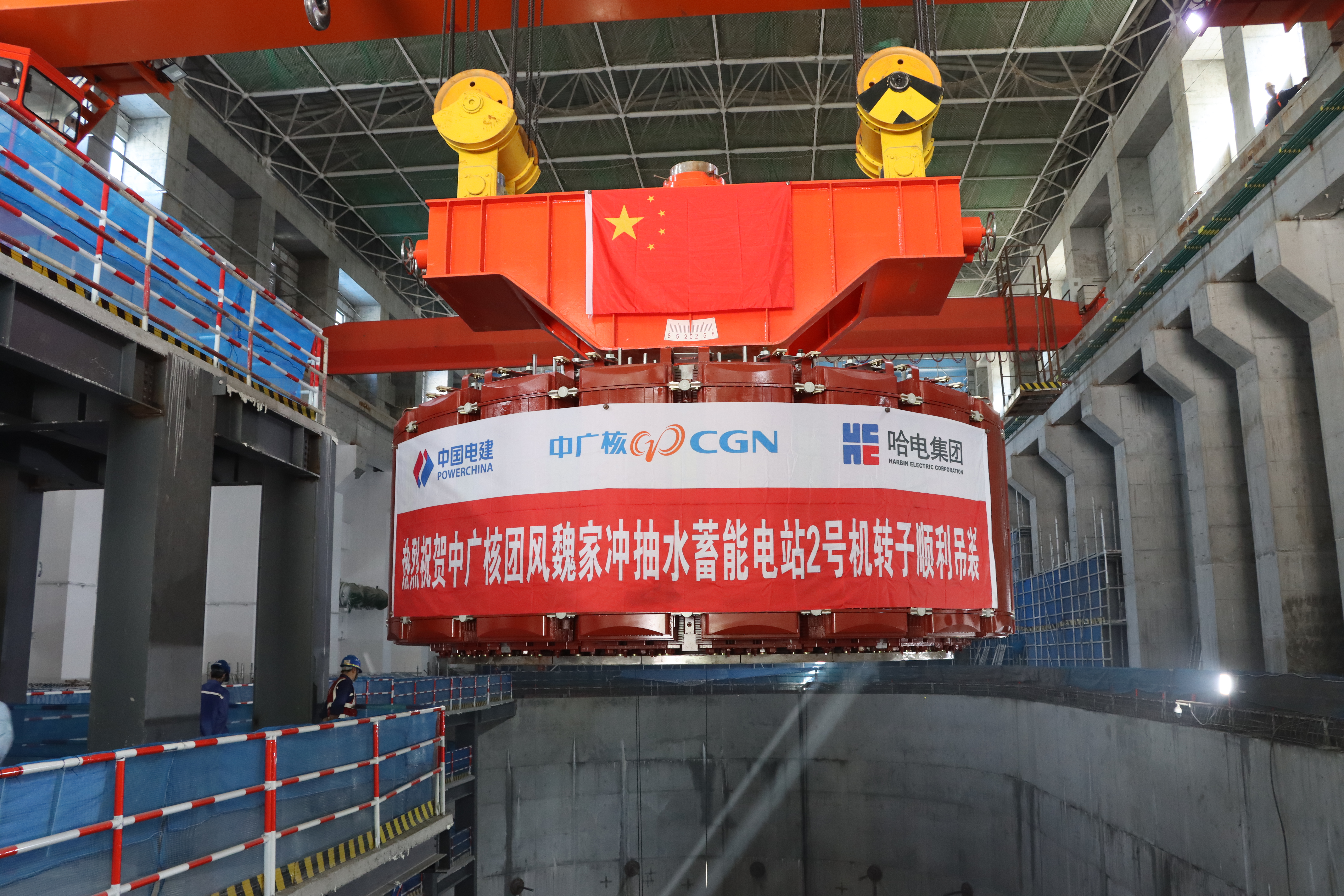

本次YY易游注册转子直径 5820 毫米,本体重 262 吨,加吊具总重超 280 吨。项目沿用成熟工艺,采用 2×200 吨桥机双钩并车抬吊,全程实时监测、精细操作,实现转子零偏差平稳就位。

施工期间,项目部统筹化解场地狭小、交叉作业多、工期紧张等难题,细化施工节点,优化转运及YY易游注册路线,总结首台机组施工经验,优化工序衔接,严格落实安全技术管控要求,高效完成末台转子组装与YY易游注册。

下一步,机电安装团队将加快剩余设备安装与整机调试,严守安全质量底线,全力推动电站早日投运,助力区域能源保供与绿色低碳发展。






【打印】 【关闭】
