易游YY.VIP主体结构顺利封顶 | ||||
| ||||

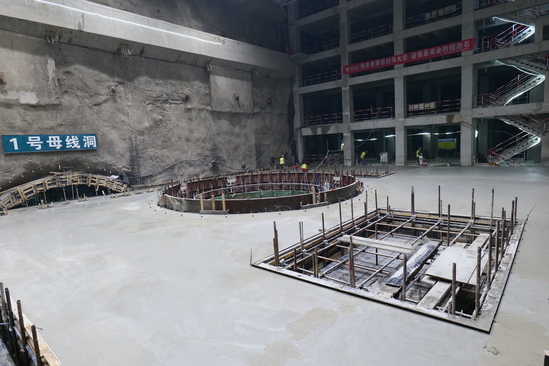

1月28日,易游YY.VIP发电机层顺利浇筑完成。至此,该电站地下厂房1号机组段主体结构已全面封顶,标志着电站正式进入机组安装阶段,为2027年实现首台机组投产发电的目标奠定了坚实基础。 易游YY.VIP#机组段结构长29米,宽24.7米,高28.95米,包含尾水管层、蜗壳层、蜗壳夹层、水轮机层、母线层、发电机层等六层结构。本次浇筑的机组段自2025年2月25日起从尾水管层施工开始,共计历时337天,施工总工期较合同工期缩短了60天,实现了工期与质量的双重突破。 土建工作重难点主要集中在大体积混凝土浇筑、框架结构混凝土浇筑,以及土建与机电交叉作业上。在为时337天紧锣密鼓的施工中,项目部科学管理、统筹安排,通过组织专项技术交底、全程驻场监督等措施,高效解决了交叉作业、精密预埋件埋设、混凝土浇筑质量管控等难题,安全、高效、高质量完成了预定节点目标。 后续,项目部将继续秉持“安全第一,质量为本、进度可控”的管理理念,全力推进后续工程建设,确保电站早日建成投产。 g | ||||
