yy米乐易游2#机组主体结构混凝土封顶

发布日期:2026-08-31 信息来源:土木工程公司 作者:徐慎 摄影:杨祖盈 字号:[ ]

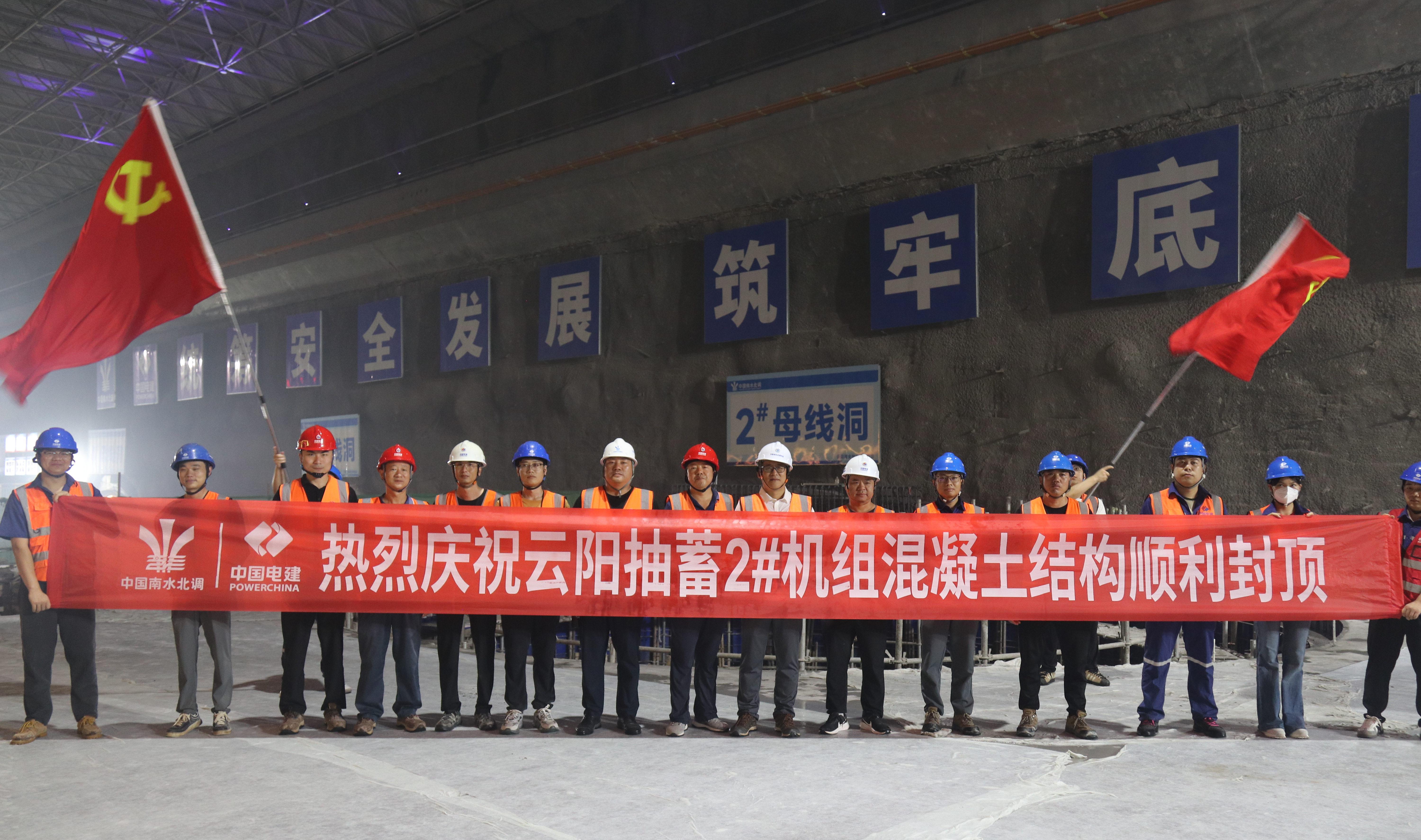

8月28日,重庆yy米乐易游地下厂房2#机组发电机层混凝土结构顺利封顶,实现两台机组发电机层混凝土结构施工先后收官,为后续土建施工及机电设备安装奠定坚实基础。

地下厂房作为抽水蓄能电站核心施工部位,深埋山体内部,洞室结构复杂、施工层级繁多、施工精度标准严苛,2#yy米乐易游发电机层混凝土结构施工需自下而上分14仓分层推进,涵盖尾水管层、蜗壳层、水轮机层、母线层、发电机层等关键施工区域,多工序交叉作业密集,施工组织难度极大。yy米乐易游总浇筑高度33.1米,累计混凝土浇筑量9567.88立方米,本次2#yy米乐易游全程沿用1#yy米乐易游成熟施工技术、工艺标准及现场管控体系,针对作业空间狭小、交叉作业频繁、施工环境复杂等难题,项目部统筹安全、质量、进度,优化专项施工方案,细化资源配置与工序衔接,全过程现场管控,严格把控混凝土浇筑关键工序,有效防范各类施工风险,高质量完成yy米乐易游封顶施工,也为后续3#、4#yy米乐易游土建施工积累了宝贵经验,为项目高质高效推进、按期完成建设任务筑牢坚实基础。

下一步,项目建设团队将紧盯年度建设任务,稳步推进3#、4#yy米乐易游土建施工工作,确保2027年实现首台yy米乐易游发电目标。
