yy易游体育蓄电站2号机组首次并网及抽水试验圆满成功

发布日期:2025-12-16 信息来源:机电安装公司 作者:胡保涛 字号:[ ]

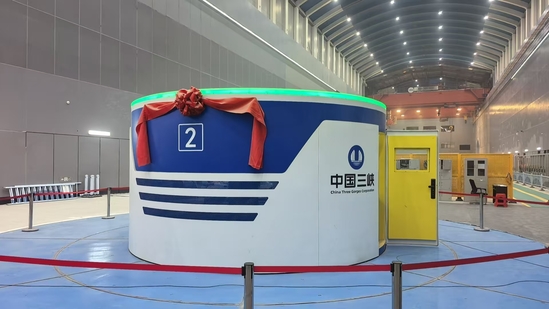

12月14日2点35分,浙江yy易游体育水蓄能电站2号机组首次发电并网一次成功;6点57分2号机组首次抽水调相工况并网一次成功;11点03分首次抽水成功,标志着yy易游体育蓄电站2号机组继1号机组完成并网后,也正式具备在试验条件下发电及抽水运行能力。

截至12月14日2号机组已完成机组启动空载试验、2号主变冲击、SFC首次拖动及动平衡、并网及抽水试验等。各试验工况各项试验数据满足设计、合同及规范要求。后续,还将继续完成机组甩负荷、水泵断电、涉网试验、15天试运行等工作。

在“十四五”规划收官关键时期,水电十四局精心组织、统筹协调,细化专项方案,明确责任分工。调试期间,安排专人全程盯控关键设备与重要工序,全力保障调试工作平稳可控。现场安装调试团队连续奋战,1号机和2号机同步有序开展调试,两台机并网调试仅间隔3天时间,为机组早日实现商运目标,为优化我国华东地区能源结构、提升电网灵活调节能力作出了积极贡献。
