筑梦“非洲屋脊” 易游YY.VIP大坝顺利突破新高程

发布日期:2026-05-12 信息来源:国际工程公司 作者:刘正松 字号:[ ]

当地时间5月11日,易游YY.VIP联营体现场再传捷报。大坝主体工程达到EL.2020重要高程节点,顺利实现项目建设的第二个里程碑节点,较计划节点日期提前12天完成,坝体建设再上新台阶,为后续施工推进及防汛度汛奠定了坚实基础。

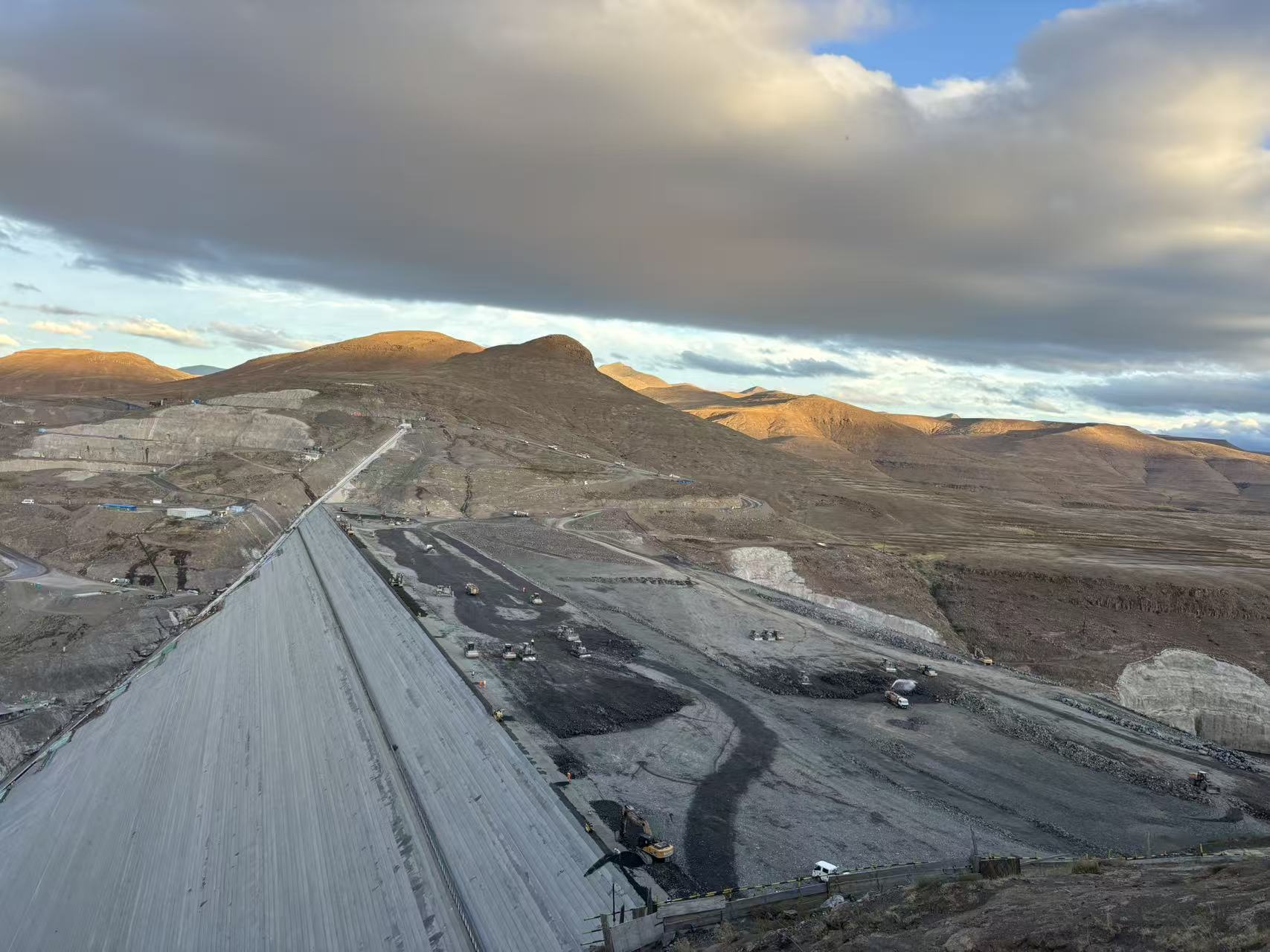

自2025年11月底跨越EL.1977节点以来,项目团队始终保持攻坚态势,稳扎稳打、持续推进,向更高建设目标发起冲刺。截至目前,主坝累计完成土石方填筑突破876万立方米,坝体已提升至距河床约106米处,整体施工组织高效有序。与此同时,副坝建设也同步推进累计完成方量超26万立方米。随着坝体不断抬升,高处作业面持续收窄,对大型机械调配、多工序衔接和精细化施工控制提出了更高要求。

面对新阶段施工挑战,项目部深入贯彻“安全第一、质量为本、计划引领、执行到位”的管理原则,紧盯EL.2020施工目标,持续优化施工组织。针对高原气候多变、高处作业风险大、物流保障链条长等实际情况,项目部进一步强化资源统筹和过程管控,严格把控从料场开采、运输到摊铺和碾压的全流程质量,确保各项工序衔接顺畅、施工推进有序。通过以节点为牵引、以问题为导向的动态管理,项目履约能力和现场管控水平不断提升。

下一步,易游YY.VIP联营体将继续紧盯关键线路,严守质量、安全、环保底线,持续深化文明施工管理,稳步推进坝体上部施工、面板混凝土备仓及配套工序衔接,高标准、高质量打造这一标志性工程。
