YY易游平台新闻联播:冲刺二季度 云阳抽水蓄能项目建设跑出“加速度”

发布日期:2026-06-24 信息来源:土木工程公司 字号:[ ]

冲刺二季度,各地重点工程项目高效推进,能源、产业、民生等领域建设不断取得新进展。

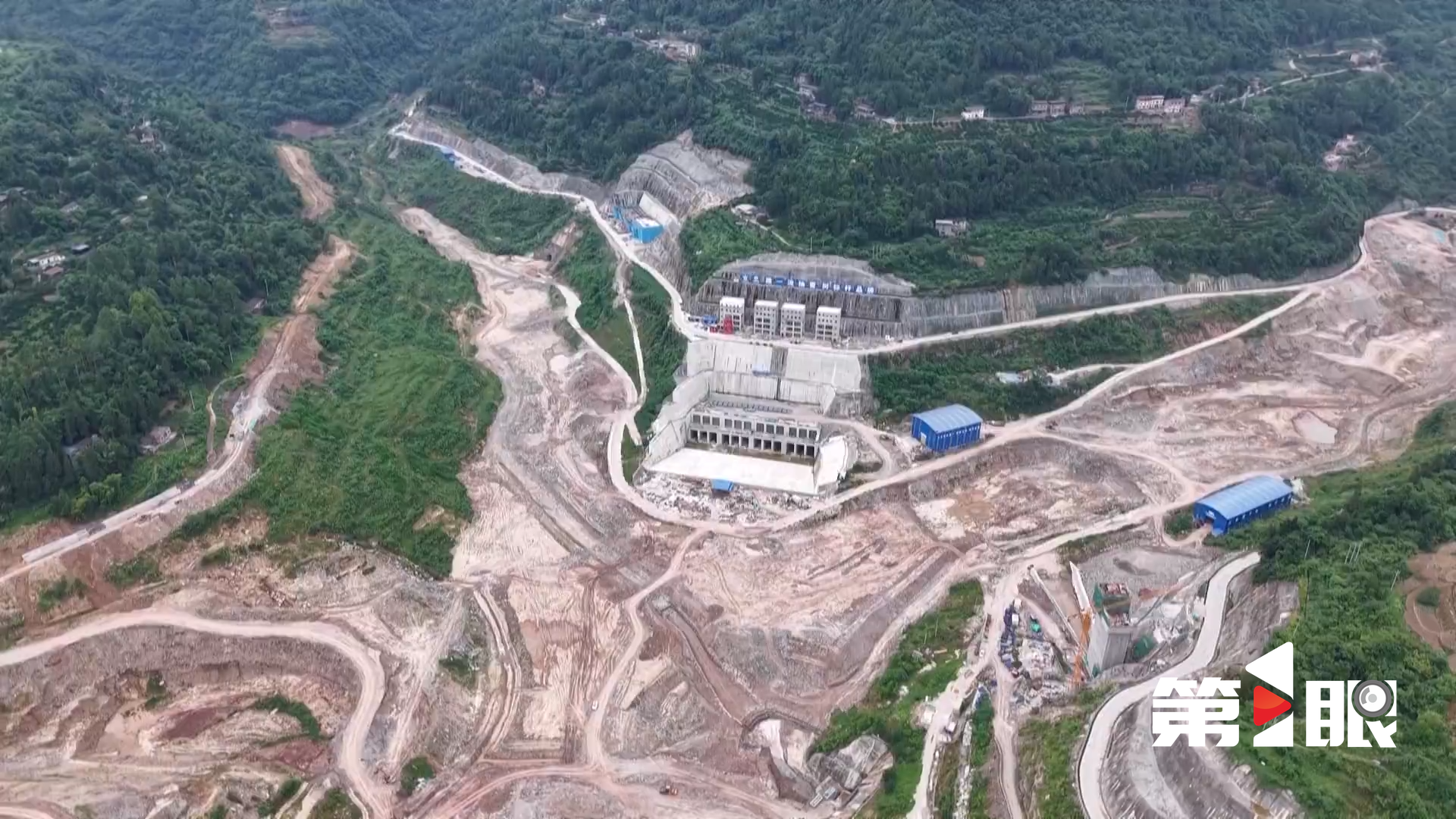

作为国家“十四五”规划重点工程,云阳建全抽水蓄能电站建设如火如荼,整体施工进度已超过61%。走进电站的地下厂房,1至4号机组及副厂房共5个作业面正平行推进,向着七月初首台机组封顶的目标冲刺。

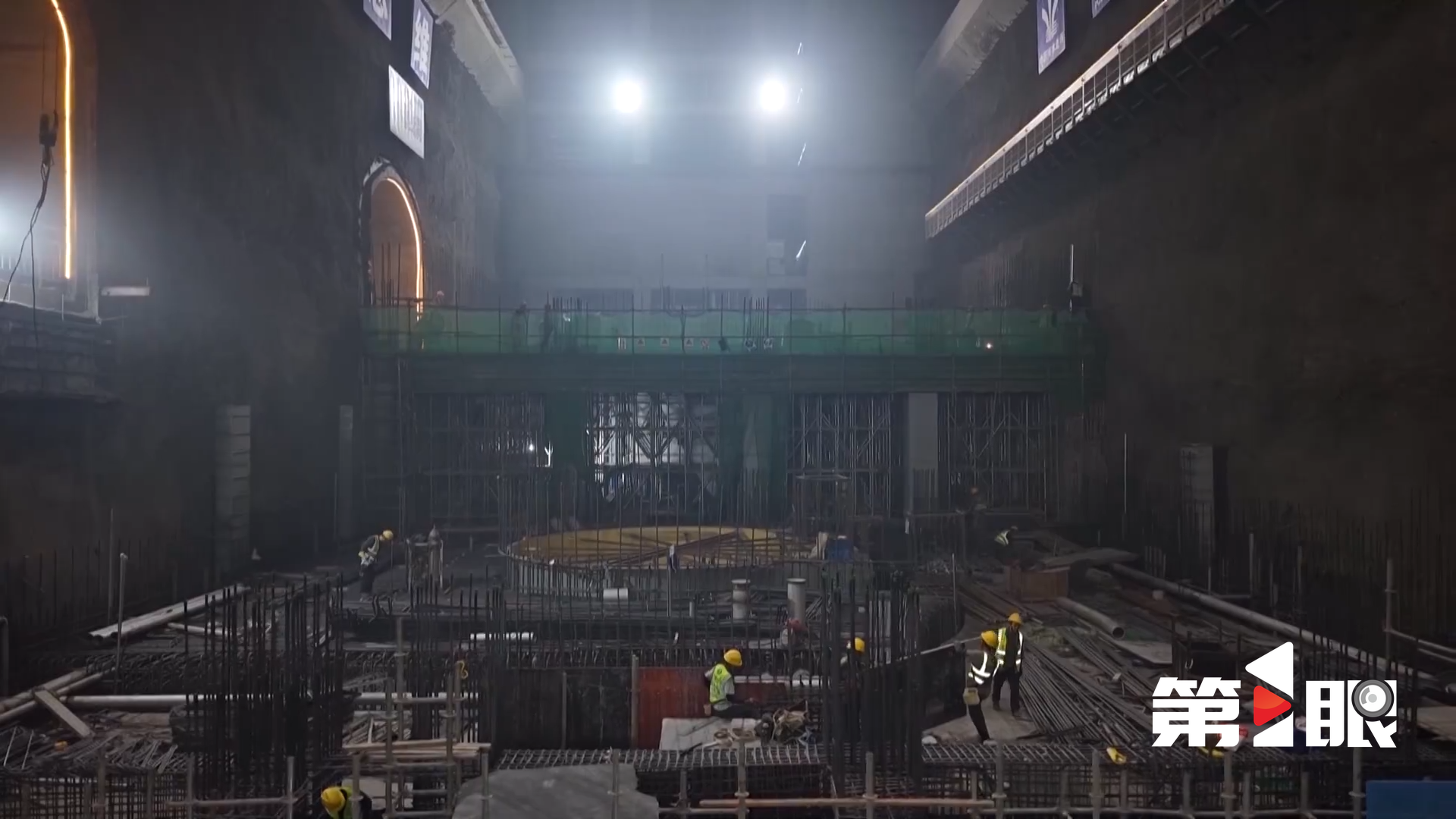

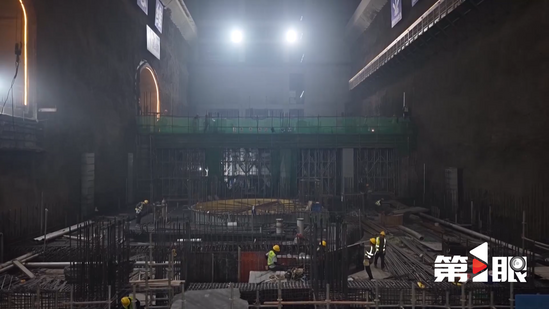

云阳建全抽水蓄能电站水电十四局二工区经理助理郭凯敏:“目前地下厂房1号机组母线层已全部浇筑完成,正在进行发电机层的钢筋安装工作,2号机目前蜗壳已全部浇筑完成,3号机蜗壳已吊装完成,4号机锥管层混凝土正在浇筑。”

南水北调(YY易游平台)新能源开发有限公司党支部副书记、总经理刘武:“力争2027年国庆前实现首台机组发电,2028年上半年实现全部机组投产。电站建成后,将对保障YY易游平台电网安全稳定运行,推动渝东北经济社会可持续发展具有重要意义。”
