12月11日,随着大田脚YY易游主页最后一台箱式变压器平稳落位、精准对接,临沧片区光伏发电YY易游主页指挥部所属松山、大平地、后箐、老黄坟、吴家箐、大田脚、大烂坝、河边寨8个光伏YY易游主页,累计212台箱变(总额定容量659940kVA)吊装工作全部顺利完成。

从10月12日松山YY易游主页首台箱变起吊,到大田脚YY易游主页最后一台设备落位,YY易游主页团队克服地形限制、天气变化等多重挑战,严格遵循“即到即吊、即吊即验”原则,较原计划提前3天完成全部任务,这标志着YY易游主页核心电气设备安装工作取得关键性突破,为电缆敷设、设备联调等并网前置工序争取了宝贵时间。

箱式变压器作为光伏电站电能汇集、变换的核心设备,其安装质量与进度直接关系到整个YY易游主页的投运节奏。为确保吊装工作高效、安全推进,YY易游主页团队提前制定了周密的施工方案,对吊装路线、设备进场顺序、现场安全管控等环节进行了反复推演和优化。

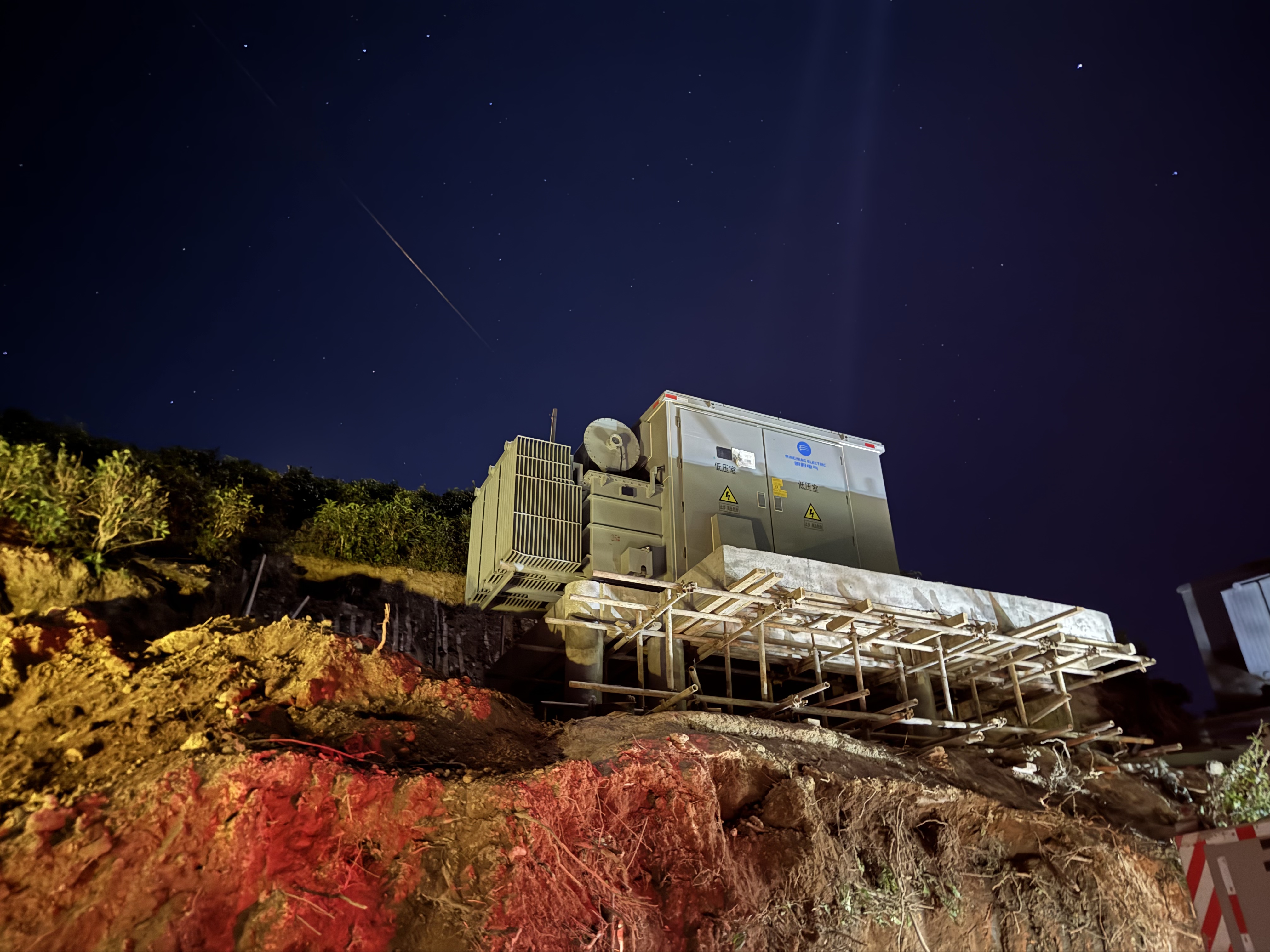

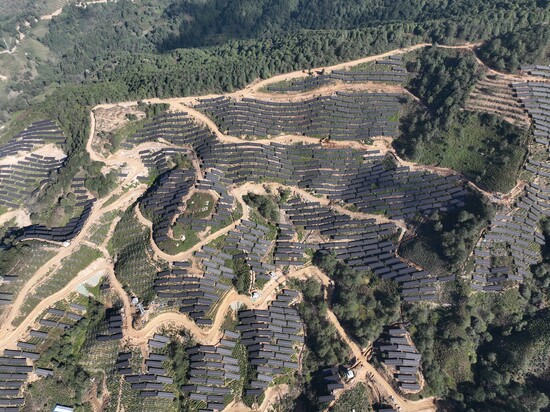

临沧片区光伏YY易游主页多地处山地丘陵地带,地形起伏大、昼夜温差可达20℃,且单台箱变重量大、吊装协调难度高。为确保吊装任务高效推进、为后续并网工序预留充足时间,指挥部提前谋划、周密部署,打出“技术+安全”组合拳:组织技术骨干对8个YY易游主页逐一开展现场勘查,针对不同YY易游主页地形特点专项编制吊装方案,降低山地运输与吊装难度;同时YY易游主页团队调配了专业的大型起重设备及经验丰富的作业班组,严格按照“一机一人、一人一责”的安全管理要求,对吊装前的设备检查、吊点确认、绳索固定,吊装中的平稳起吊、精准对位,以及吊装后的临时固定、验收复核等每一个环节都做到全程监控、层层把关,监理单位全程旁站监督,确保吊装作业符合规范标准。

接下来,YY易游主页团队将迅速转入箱变接线、调试及配套电气设施安装阶段,紧盯工期节点,抢抓施工黄金期,全力推进YY易游主页建设,确保所有YY易游主页在12月31日前达到投产条件。

YY易游主页负责人表示,箱变吊装任务的圆满完成,极大提振了全体参建人员的信心。下一步,YY易游主页团队将继续秉持“安全第一、质量为本”的原则,高标准、高效率推进后续工程建设,确保YY易游主页如期投运,为地方能源结构转型和绿色低碳发展贡献力量。
